15年专注科技型企业高端办公室装修设计一站式服务 预算=结算 · 全程无增项
133-1695-3159 0755-86235078
全国站 | 网站地图| 收藏bwin必赢国际| 联系bwin必赢国际
欢迎访问bwin必赢国际装饰创新科技官方网站!
深圳市bwin必赢国际装饰创新科技有限公司,是一家致力室内外装饰工程设计和施工于一体的公装公司,公司成立于2009年,注册资金5000万元,设计团队100余人,项目管理人员80人,施工人员500余人,具有建筑装饰装修工程设计与施工壹级,设计乙级资质,国家高新企业,可以承担相应的建设工程总承包业务及工程设计,工程施工,项目管理和相关的技术与管理服务。
公司专注承接企业的装修装饰工程,同时配套为客户提供电路、办公家具、空调、消防、智能化的设计咨询与指导。想客户所未想到,做客户认为做不到的事情,为客户提供合理的执行方案。
墙面不锈钢饰面施工方案
1、工艺流程:
吊直、套方、找规矩、弹线→安装木龙骨→安装基层板→不锈钢板安装→收口构造
2、施工工艺
(B)吊直、套方、找规矩、弹线:首先根据设计图纸的要求和几何尺寸,要对镶贴不锈钢板的墙面进行吊直、套方、找规矩并一次实测和弹线,确定不锈钢板的尺寸和数量。
(C)安装木龙骨:安装骨架位置要准确,结合要牢固。安装后全面检查中心线、表面标高等。为了保证不锈钢板的安装精度,宜用经纬仪对横竖杆件进行贯通。变形缝处进行妥善处理。
(D)安装基层板:按要求安装木工板,并复核龙骨、衬板的平整、垂直度,做防火处理。
(E)不锈钢板安装:不锈钢板由厂家根据排版图、加工图加工成成品,成品表面为厂家保护膜。不锈钢板的安装顺序是从墙的边部竖向第一排下部第一块板开始,自下而上安装。安装完该面墙的第一排再安装第二排。每安装铺设两排墙板后,吊线检 查一次,以便及时消除误差。为了保证墙面外观质量,螺栓位置必须准确,并采用单面施工的螺栓固定,使螺栓的位置横平竖直。当不锈钢板安装完毕,要注意在易于被污染的部位,要用塑料薄膜覆盖保护。易 被划、碰的部位,设安全栏杆保护。
(F)收口构造:水平部位的压顶、端部的收口、伸缩缝的处理、两种不同材料的交接处理等,不仅关系到装饰效果,而且对使用功能也有较大的影响。因此,一般多用特制的两种材质性能相似的成型金属板进行妥善处理。 墙面边缘部位的收口处理,是用颜色相似的不锈钢成形板将不锈钢板端部及龙骨部位封住。
3、成品保护
(1)认真贯彻合理施工顺序,少数工种的活做在前面、防止损坏、污染饰面不锈钢板。
(2)拆改架子和上料时,严禁碰撞干挂饰面铝板。
(3)饰面不锈钢板完活后,易破损部分的棱角处要钉护角保护,其他工种操作时不得划伤面漆和碰坏板材。
(4)完工的不锈钢板饰面设专人看管,遇有危害成品的行为,立即制止,并严肃处理。
(5)不锈钢板构架的骨架、不锈钢板和密封等制定保护措施,不得使其发生碰撞变形、变色等现象。
(6)施工中不锈钢板构架及其骨架表面的粘附物及时清除。
4、质量保证措施
(1)保证项目:
(A)不锈钢板的品种、质量、颜色必须符合设计要求,要有产品合格证。
(B)墙体骨架如采用钢龙骨,其规格、形状必须符合设计要求。
(2)基本项目:
(A)安装突出墙面的部位的铝板时,裁板尺寸准确,边角整齐光滑,搭接尺寸及方向正确。
(B)不锈钢板安装时严禁采用对接。搭接长度符合设计要求,不得有透缝现象。
(C)不锈钢板表面平整、洁净,色泽协调、无变色、泛碱、污痕和显著的光泽受损处。
(D)突出物周围的板用整砖套割吻合,边缘整齐;
(3)允许偏差项目

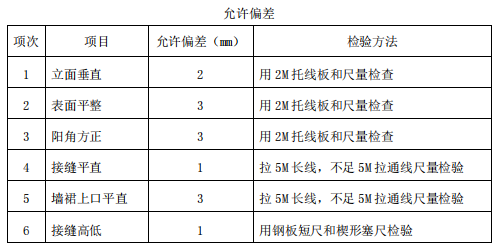

(A)不锈钢板允许偏差
深圳市bwin必赢国际装饰创新科技有限公司,是一家集室内外装饰工程设计和施工 于一体的公装公司,公司成立于2009年,注册资金5000 万元,设计团队120余人,施工人员500 余人,可以承担相应的建设工程总承包业务及工程设计,工程施工,项目管理和相关的技术与管理服务。
详情可致电131 2879 1431或是访问网址:www.gs321316.com 进行咨询,我们将会为您解决更多装修设计难题。
全国服务热线
0755-86235078
粤ICP备13059578号
